นั่งร้าน Ringlock คืออะไร?
วิธีการติดตั้งนั่งร้าน Ringlock
ขั้นตอนการติดตั้ง (ทีละขั้นตอน)
การตรวจสอบความปลอดภัยก่อนใช้งาน
เคล็ดลับประสิทธิภาพ
รายการตรวจสอบด่วนก่อนที่จะเริ่ม

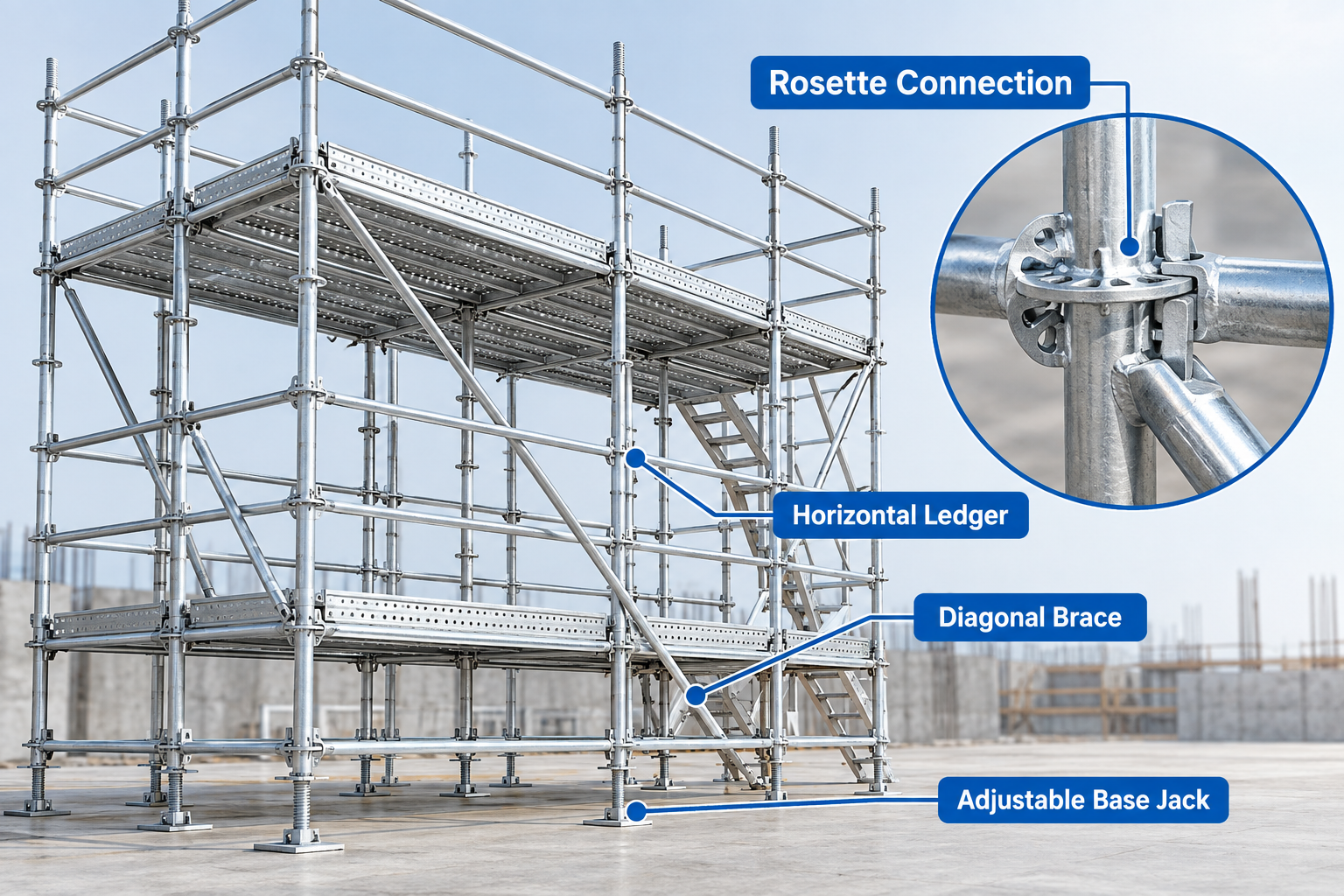

Ringlock Scaffolding เป็นโครงนั่งร้านระบบแบบโมดูลาร์ที่มีความแข็งแรงสูง ซึ่งสร้างขึ้นรอบๆ ขั้วต่อดอกกุหลาบตรงกลาง ซึ่งช่วยให้สมาชิกโครงสร้างอิสระสูงสุด 8 คนสามารถเข้าร่วมที่โหนดเดียวโดยใช้ระบบล็อคแบบลิ่มที่ขับเคลื่อนด้วยค้อนอย่างง่าย ผลิตจากเหล็กโครงสร้างแรงดึงสูงและผ่านการชุบสังกะสีแบบจุ่มร้อน ระบบนั่งร้าน Ringlock สำหรับงานหนักมอบความทนทานเป็นพิเศษและความต้านทานการกัดกร่อนที่เหนือกว่าในหม้อไอน้ำอุตสาหกรรม แพลตฟอร์มนอกชายฝั่ง สะพาน และโครงการก่อสร้างเชิงพาณิชย์ การออกแบบรูปดอกกุหลาบประกอบด้วยช่องมุมขวาขนาดเล็ก 4 ช่องสำหรับบัญชีแยกประเภทแนวนอน และช่องตัวแปรขนาดใหญ่ 4 ช่องสำหรับเหล็กจัดฟันแนวทแยง ช่วยลดการใช้โบลต์ น็อต หรือแคลมป์ข้อต่อแบบเดิมที่หลวม ในขณะเดียวกันก็รับประกันความสามารถในการสับเปลี่ยนส่วนประกอบได้อย่างสมบูรณ์และประสิทธิภาพการรับน้ำหนักสูง เพื่อเพิ่มความปลอดภัยและประสิทธิผลในสถานที่ทำงานให้สูงสุด ผู้รับเหมามักพึ่งพาโซลูชันทางวิศวกรรมระดับพรีเมียม เช่น EASY ซึ่งเป็นผู้นำที่ทุ่มเทให้กับการผลิตระบบโมดูลาร์ประสิทธิภาพสูง
การติดตั้ง นั่งร้าน Ringlock ต้องใช้การวางแผนทางวิศวกรรมก่อนการก่อสร้างอย่างเป็นระบบ การเตรียมสถานที่อย่างเข้มงวด และการตรวจสอบส่วนประกอบอย่างเป็นระบบ เพื่อให้มั่นใจถึงเสถียรภาพของโครงสร้างและความปลอดภัยของพนักงาน
การวางแผนก่อนการก่อสร้างเกี่ยวข้องกับการทบทวนแบบทางวิศวกรรม การวิเคราะห์ความสามารถในการรับน้ำหนักของดิน การตรวจสอบสภาพแวดล้อม และการคำนวณภาระการทำงานสูงสุดก่อนที่จะส่งมอบนั่งร้าน
ก่อนที่จะขนถ่ายส่วนประกอบที่เป็นเหล็กใดๆ จะต้องดำเนินการสำรวจสถานที่อย่างละเอียดโดยบุคคลที่มีความสามารถ พื้นดินหรือโครงสร้างรองรับต้องได้รับการประเมินเพื่อให้แน่ใจว่าสามารถรองรับน้ำหนักรวมของระบบนั่งร้าน Ringlock ภาระต่อสิ่งแวดล้อม เช่น ลมหรือน้ำแข็ง และภาระการทำงานจริงสูงสุดตามที่ต้องการ การทดสอบเสถียรภาพของดินหรือการจัดอันดับแผ่นพื้นจะกำหนดว่าธรณีประตูฐาน ธรณีประตูไม้ หรือแผ่นกระจายเหล็กสำหรับงานหนัก จำเป็นต้องกระจายน้ำหนักจุดแนวตั้งอย่างปลอดภัยหรือไม่
การวางแผนทางวิศวกรรมที่ครอบคลุมยังเกี่ยวข้องกับการทบทวนอันตรายเหนือศีรษะ สายไฟฟ้าแรงสูง ห้องใต้ดินใต้ดิน และเส้นทางการจราจรในบริเวณใกล้เคียง แบบแปลนการทำงานจะต้องกำหนดตารางโครงร่าง ความยาวของอ่าว ความสูงของลิฟต์ ตำแหน่งผูกเข้ากับโครงสร้างพุก และส่วนที่ยื่นออกมาอย่างชัดเจน การวางแผนระเบียบการด้านความปลอดภัย เช่น การจัดตั้งเขตยกเว้นและการประสานงานอุปกรณ์ป้องกันการตก ช่วยให้มั่นใจได้ว่าทีมงานประกอบจะทำงานภายในสภาพแวดล้อมที่ได้รับการควบคุมและปราศจากอันตราย
ข้อควรพิจารณาด้านลอจิสติกส์มีความสำคัญเท่าเทียมกันในระหว่างขั้นตอนการวางแผน กำหนดการส่งมอบวัสดุจะต้องสอดคล้องกับลำดับการก่อสร้าง เพื่อให้ส่วนประกอบพื้นฐาน มาตรฐาน บัญชีแยกประเภท และวงเล็บปีกกามาถึงตามลำดับ การสร้างพื้นที่จัดเตรียมวัสดุโดยเฉพาะใกล้กับรอยเท้าจะช่วยลดการจัดการด้วยมือโดยไม่จำเป็น ช่วยรักษาพลังงานของพนักงาน และกำจัดความยุ่งเหยิงของไซต์งานที่อาจก่อให้เกิดอันตรายจากการสะดุดหรือความเสียหายของส่วนประกอบ
การตรวจสอบชิ้นส่วนต้องมีการตรวจสอบทางกายภาพอย่างพิถีพิถันของมาตรฐานแนวตั้ง บัญชีแยกประเภท เครื่องมือจัดฟัน แจ็คฐาน และโบเพื่อระบุและกำจัดอุปกรณ์ที่เสียหายหรือผิดรูป
การตรวจสอบมาตรฐานแนวตั้งและโบเซ็ต
ตรวจสอบมาตรฐานแนวตั้งทั้งหมดเพื่อดูความตรง ท่อโค้งงอ หรือรอยเชื่อมที่เสียหายรอบวงแหวนดอกกุหลาบ ตรวจสอบวงแหวนดอกกุหลาบแต่ละวงอย่างระมัดระวังเพื่อให้แน่ใจว่าช่องเชื่อมต่อไม่มีการสะสมตัวของคอนกรีต คราบสนิม หรือความผิดปกติทางกายภาพที่อาจป้องกันไม่ให้หัวลิ่มบัญชีแยกประเภทเข้าที่เต็ม
การตรวจสอบบัญชีแยกประเภทแนวนอนและหัวลิ่ม
ตรวจสอบว่าบัญชีแยกประเภทแนวนอนเป็นจริงและไม่โค้งงอตลอดความยาว ตรวจสอบหัวลิ่มเหล็กหล่อที่ปลายทั้งสองข้าง โดยยืนยันว่าหมุดลิ่มแบบยึดเคลื่อนที่ได้อย่างอิสระ ไม่มีรอยแตกร้าวหรือการยืดตัว และยึดไว้อย่างแน่นหนาภายในตัวเรือนส่วนหัว
การตรวจสอบแจ็คฐานและอุปกรณ์เสริม
ตรวจสอบรอยเชื่อมของแผ่นฐาน เพลาแม่แรงแบบเกลียว และน็อตปรับเพื่อหาความเสียหายของเกลียว การกัดกร่อนมากเกินไป หรือการโค้งงอ ตรวจสอบให้แน่ใจว่าไม้กระดาน พื้นอะลูมิเนียม บันไดฟัก แผงนิ้วเท้า และหัวค้ำแนวทแยงไม่มีข้อบกพร่องทางโครงสร้าง ก่อนที่จะขนย้ายไปยังพื้นที่ติดตั้ง
เริ่มต้นด้วยการสร้างเส้นตารางที่แม่นยำโดยใช้เทปวัดและชอล์กตามแบบทางวิศวกรรมของคุณ จากนั้นวางคานไม้ที่ต่อเนื่องกันไว้ใต้แนวรองรับทุกแนวตั้งเพื่อกระจายน้ำหนักอย่างเท่าเทียมกัน วางแม่แรงแบบปรับได้สำหรับงานหนักไว้ตรงกลางบนธรณีประตู โดยรักษาความยาวส่วนต่อให้อยู่ในขีดจำกัดด้านความปลอดภัย และเลื่อนปลอกฐานไว้เหนือก้านแม่แรงแต่ละอันเพื่อให้โหนดดอกกุหลาบวางอยู่บนน็อตปรับโดยตรง สุดท้าย ใช้เครื่องมือวัดระดับวิญญาณและเลเซอร์กับปลอกทุกอันที่อยู่ติดกัน โดยปรับน็อตสกรูแยกกันเพื่อรับประกันว่าฐานรากจะเป็นสี่เหลี่ยมจัตุรัสและแนวนอนอย่างสมบูรณ์แบบก่อนจะประกอบขึ้น
ใส่หัวลิ่มแบบหล่อของบัญชีแยกประเภทแนวนอนสี่รายการลงในช่องมุมขวาเล็กๆ ของดอกกุหลาบที่ฐานคอ เพื่อจัดวางกรอบเส้นรอบวงโดยอัตโนมัติในมุม 90 องศาที่แม่นยำ แตะหมุดลิ่มเชลยลงเบาๆ ด้วยค้อนนั่งร้านเพื่อเชื่อมต่อปลอกฐานเข้าด้วยกันเป็นโมดูลสี่เหลี่ยมที่เป็นหนึ่งเดียวโดยไม่ต้องล็อคอย่างถาวร ทำให้สามารถปรับได้เล็กน้อยในขณะที่จัดแนวส่วนที่เหลือของตารางกราวด์ เมื่อคุณตรวจสอบว่าการวัดในแนวทแยงของฝ่ายตรงข้ามตรงกันอย่างแม่นยำโดยใช้เทปวัด ให้ดันหมุดลิ่มทั้งหมดลงอย่างแน่นหนาจนกระทั่งดังขึ้นด้วยโทนสีโลหะทึบ ทำให้เป็นสี่เหลี่ยมจัตุรัสและช่องสตาร์ทที่ล็อคไว้จนสุด
ใส่หัวลิ่มแบบหมุนได้ของเหล็กจัดฟันแนวทแยงแนวตั้งลงในช่องที่ใหญ่กว่าและกว้างของโบบนคอฐานที่อยู่ติดกันและมาตรฐานด้านบน เพื่อให้เหล็กจัดฟันจัดตำแหน่งตามธรรมชาติตามแนวด้านตรงข้ามมุมฉากของอ่าว ยึดปลายทั้งสองด้านของเหล็กจัดฟันแนวทแยงโดยการตอกหมุดลิ่มยึดเข้ากับโหนดดอกกุหลาบอย่างแน่นหนา ซึ่งจะล็อครูปทรงของเฟรมให้เป็นสามเหลี่ยมแข็งที่สามารถต้านทานแรงเฉือนของลมและการเคลื่อนไหวด้านข้างได้ ปฏิบัติตามแผนทางวิศวกรรมเพื่อทำซ้ำรูปแบบการค้ำยันนี้ทั่วผิวหน้าของช่องด้านนอก ตรวจสอบซ้ำอย่างต่อเนื่องว่ามาตรฐานแนวตั้งทั้งหมดยังคงดิ่งลงตามระดับจิตวิญญาณหลังจากขันลิ่มให้แน่นแล้ว
วางมาตรฐานแนวตั้งด้านบนไว้บนเดือยหรือหมุดของเสาด้านล่างโดยตรง เพื่อให้มั่นใจว่าปลายท่อสัมผัสกันเต็มที่ และยึดข้อต่อให้แน่นโดยใช้หมุดล็อคเพื่อความปลอดภัยเพื่อป้องกันการยกขึ้นโดยไม่ตั้งใจ ติดตั้งบัญชีแยกประเภทแนวนอนระดับถัดไปที่ความสูงของลิฟต์ที่กำหนด—โดยทั่วไปจะห่างกัน 2.0 เมตร—แล้วขับล็อคลิ่มกลับบ้านเพื่อสร้างกล่องโครงสร้างด้านบนขณะทำงานจากพื้นชั่วคราวที่ปลอดภัยพร้อมระบบป้องกันการตกเต็มรูปแบบ วางดาดฟ้านั่งร้านเหล็กหรือแท่นอะลูมิเนียมทั่วบัญชีแยกประเภทด้านบนทันที โดยใช้ระบบล็อคป้องกันการยกในตัวเพื่อสร้างแพลตฟอร์มการทำงานที่ต่อเนื่องและปลอดภัย ก่อนที่จะก้าวไปสู่ลิฟต์แนวตั้งตัวถัดไป
ติดตั้งบัญชีแยกประเภทแนวนอนในโหนดดอกกุหลาบที่ความสูง 1.0 เมตร และ 0.5 เมตร เหนือพื้นที่ทำงาน เพื่อทำหน้าที่เป็นราวกั้นด้านบนและรางกลางตามขอบที่เปิดโล่งทั้งหมด ยึดแผ่นเหล็กหรือแผ่นเหล็กป้องกันเท้าให้แน่นหนาตามแนวขอบของแท่นเพื่อป้องกันไม่ให้เครื่องมือ วัสดุก่อสร้าง และเศษชิ้นส่วนที่หลุดร่วงหล่นจากโต๊ะงานไปใส่คนงานด้านล่าง รวมบันไดภายในหรือดาดฟ้าเข้าถึงที่มีบันไดแบบกรงเข้าไว้ในโครงร่างนั่งร้านโดยตรง เพื่อให้มั่นใจว่าผู้ปฏิบัติงานสามารถนำทางระหว่างระดับแนวตั้งที่แตกต่างกันได้อย่างปลอดภัยภายในโซนที่ได้รับการป้องกันอย่างสมบูรณ์
ดำเนินการแนะนำโครงสร้างที่สมบูรณ์ของโครงนั่งร้านที่ประกอบใหม่ โดยใช้ค้อนเพื่อตรวจสอบว่าหมุดลิ่มทุกอันบนจุดเชื่อมต่อรูปดอกกุหลาบทั้งหมดเข้าที่และล็อคไว้แล้ว ตรวจสอบพุกเชิงกลและการผูกผนังทุกอันโดยเทียบกับตารางทางวิศวกรรมเพื่อให้แน่ใจว่าทาวเวอร์ผูกเข้ากับโครงสร้างอาคารหลักอย่างแน่นหนา จากนั้นใช้ลูกดิ่งหรือระดับแสงเพื่อยืนยันว่าการจัดตำแหน่งมาตรฐานในแนวตั้งนั้นอยู่ภายในเกณฑ์ความคลาดเคลื่อนของอาคารที่เข้มงวด เมื่อคุณยืนยันว่าดาดฟ้าทำงานทั้งหมดได้รับการปูกระดานอย่างสมบูรณ์ การป้องกันขอบก็เสร็จสมบูรณ์ และวิธีการเข้าถึงมีความชัดเจน สมบูรณ์ และลงนามแท็กตรวจสอบนั่งร้านสีเขียว (Scafftag) ที่จุดเข้าถึงที่กำหนดทุกจุดก่อนที่จะเปิดโครงสร้างเพื่อใช้ทางการค้า
การตรวจสอบความปลอดภัยก่อนการใช้งานเกี่ยวข้องกับการตรวจสอบความสามารถในการรับน้ำหนัก การตรวจสอบระบบป้องกันการตก การยืนยันความปลอดภัยของพุกผูก และการตรวจสอบแท็กการตรวจสอบอย่างเป็นทางการ
ก่อนที่จะอนุญาตให้คนงานขึ้นไปบนนั่งร้านที่สร้างขึ้นใหม่ ผู้บังคับบัญชาด้านความปลอดภัยจะต้องตรวจสอบว่าโครงสร้างนั้นเป็นไปตามรหัสความปลอดภัยในท้องถิ่นและมาตรฐานอาชีวอนามัยอย่างสมบูรณ์ โครงสร้างนั่งร้านได้รับการออกแบบสำหรับประเภทการรับน้ำหนักเฉพาะ ตั้งแต่งานเบาสำหรับงานตรวจสอบไปจนถึงงานหนักสำหรับงานก่ออิฐและการจัดเก็บวัสดุ การโหลดเกินขีดจำกัดที่กำหนดเหล่านี้จะกระทบต่อความปลอดภัยของโครงสร้างและความเสี่ยงต่อความล้มเหลวของโครงสร้าง
จุดตรวจ | ข้อกำหนดมาตรฐาน | การดำเนินการแก้ไข |
โรเซตเวดจ์ | ขับเคลื่อนอย่างมั่นคงด้วยเสียงโลหะหนักแน่น | ตอกลิ่มอีกครั้งจนกว่าจะเข้าที่ |
มาตรฐานแนวตั้ง | ดิ่งลงภายในพิกัดความเผื่อ 1:500 | ปรับแม่แรงสกรู / สายรัดเพื่อจัดแนวใหม่ |
จุดยึดแบบผูก | ติดตั้งตามแผนวิศวกรรม | เพิ่มพุกเชิงกลเพิ่มเติม |
พื้น/ไม้กระดาน | ไม่มีช่องว่าง มีตัวล็อคป้องกันการยกทำงาน | เปลี่ยนตำแหน่งสำรับ ล็อคคลิปรักษาความปลอดภัย |
การป้องกันขอบ | ราวกันตกที่ 0.5 ม. และ 1.0 ม. ติดตั้งบอร์ดนิ้วเท้าแล้ว | ติดตั้งบัญชีแยกประเภทและ toeboards ที่หายไป |
แจ็คฐาน | เธรดส่วนขยายอยู่ในขอบเขตที่ปลอดภัย | น็อตตัวล่าง เพิ่มธรณีประตูฐานหากจำเป็น |
การตรวจสอบอย่างต่อเนื่องและการตรวจสอบก่อนกะทุกวันเป็นสิ่งจำเป็นตลอดอายุการใช้งานของโครงการนั่งร้าน เหตุการณ์สภาพอากาศที่รุนแรง เช่น ลมแรง ฝนตกหนัก หรือสภาวะเยือกแข็ง อาจทำให้เสถียรภาพของพื้นดินเปลี่ยนแปลงหรือทำให้ความสัมพันธ์ของโครงสร้างคลายตัวลง การตรวจสอบเป็นประจำทุกวันทำให้มั่นใจได้ว่าข้อบกพร่องเล็กน้อยจะได้รับการระบุและแก้ไขทันทีก่อนที่จะกลายเป็นความเสี่ยงอันตรายที่สำคัญ
เพิ่มประสิทธิภาพในการก่อสร้างโดยปรับการจัดเตรียมวัสดุให้เหมาะสม ปรับใช้ทีมงานเฉพาะทางที่ได้รับการฝึกอบรม ใช้เทคนิคค้อนที่มีประสิทธิภาพ และจัดระเบียบขั้นตอนการทำงานแบบโมดูลาร์
การจัดเตรียมวัสดุเชิงกลยุทธ์
จัดระเบียบส่วนประกอบที่ไซต์งานตามลำดับการก่อสร้าง การจัดกลุ่มมาตรฐาน บัญชีแยกประเภท และดาดฟ้าอย่างเป็นระบบใกล้กับจุดหยิบเครนจะช่วยลดระยะทางในการจัดการแบบแมนนวล และกำจัดเวลาหยุดทำงานที่ใช้ในการค้นหาความยาวชิ้นส่วนที่เฉพาะเจาะจง
บทบาทลูกเรือเฉพาะทาง
มอบหมายงานพิเศษเฉพาะให้กับลูกเรือ เช่น ผู้เชี่ยวชาญด้านโครงร่างฐาน คนส่งวัสดุ คนเก็บลิ่ม และผู้ติดตั้งดาดฟ้า การแบ่งส่วนแรงงานที่คล่องตัวสร้างจังหวะและเพิ่มความเร็วในการประกอบอย่างมาก
เทคนิคการตอกลิ่มที่เหมาะสม
ใช้ค้อนนั่งร้าน 500 กรัมโดยเฉพาะ และตอกหมุดลิ่มด้านบนให้เรียบร้อย หลีกเลี่ยงการทุบตีมากเกินไปหรือใช้ค้อนขนาดใหญ่ที่หนักเกินไป ซึ่งอาจทำให้หัวลิ่มที่หล่อผิดรูป และทำให้การรื้อในอนาคตทำได้ยาก
ชุดประกอบ นั่งร้าน Ringlock แบบแยกส่วนแบบ รวม
ใช้ความยาวส่วนประกอบที่ได้มาตรฐานทั่วทั้งพื้นที่ไซต์งาน ขนาดช่องที่สม่ำเสมอช่วยเพิ่มความคล่องตัวในการเลือกบัญชีแยกประเภท ลดความซับซ้อนของเค้าโครงพื้น และช่วยให้อุปกรณ์สร้างส่วนโมดูลาร์ที่ทำซ้ำได้อย่างรวดเร็ว
หลักปฏิบัติในการทำงานตามหลักสรีระศาสตร์
ใช้รอกกล ล้อจิน หรือลิฟต์เครนเพื่อขนส่งมาตรฐานเหล็กหนักและดาดฟ้าไปยังระดับบน การลดการยกเหนือศีรษะด้วยตนเองจะช่วยลดความเหนื่อยล้าของพนักงาน ป้องกันการบาดเจ็บของกล้ามเนื้อ และรักษาอัตราการผลิตให้คงที่ตลอดทั้งวัน
รายการตรวจสอบด่วนมีโปรโตคอลการตรวจสอบบังคับซึ่งครอบคลุมความเสถียรของพื้นดิน สภาพส่วนประกอบ อุปกรณ์นิรภัย ความแม่นยำของโครงร่าง และสภาพอากาศ
ฐานรากอัดแน่น ปรับระดับ และติดตั้งด้วยโคลนต่อเนื่อง
แจ็คฐาน มาตรฐาน บัญชีแยกประเภท และวงเล็บปีกกาทั้งหมดได้รับการตรวจสอบเพื่อหาข้อบกพร่อง
มีแบบร่างทางวิศวกรรมโครงสร้างที่ได้รับอนุมัติและการคำนวณน้ำหนักที่ไซต์งาน
อุปกรณ์ป้องกันส่วนบุคคล เช่น หมวกแข็ง รองเท้าบู๊ต และสายรัดกันตกให้พร้อม
โซนยกเว้นถูกทำเครื่องหมายด้วยเทปกั้นความปลอดภัยเพื่อปกป้องบุคลากรภาคพื้นดิน
สายไฟฟ้าแรงสูงและอันตรายเหนือศีรษะที่ระบุว่ามีระยะห่างที่ปลอดภัย
ฐานปลอกคอ แม่แรง และบัญชีแยกประเภทสตาร์ทเตอร์ได้รับการตรวจสอบแบบสี่เหลี่ยมจัตุรัสและระดับด้วยเครื่องมือที่แม่นยำ
มีการตรวจสอบพยากรณ์อากาศเพื่อให้แน่ใจว่าความเร็วลมและทัศนวิสัยปลอดภัยสำหรับการทำงานบนที่สูง
